 Der Weg zu MEINLOFT.HAUS

1

Planung

Der erste Schritt zu Deinem Lofthaus beginnt mit einer guten Planung. Gemeinsam entwickeln wir die Größe, Raumaufteilung und den Grundriss ganz nach Deinen Wünschen. Bereits in dieser Phase werden die Sichtbeton-Bodenplatte, die Fußbodenheizung sowie alle wichtigen Anschlüsse berücksichtigt.

So haben wir es gemacht:

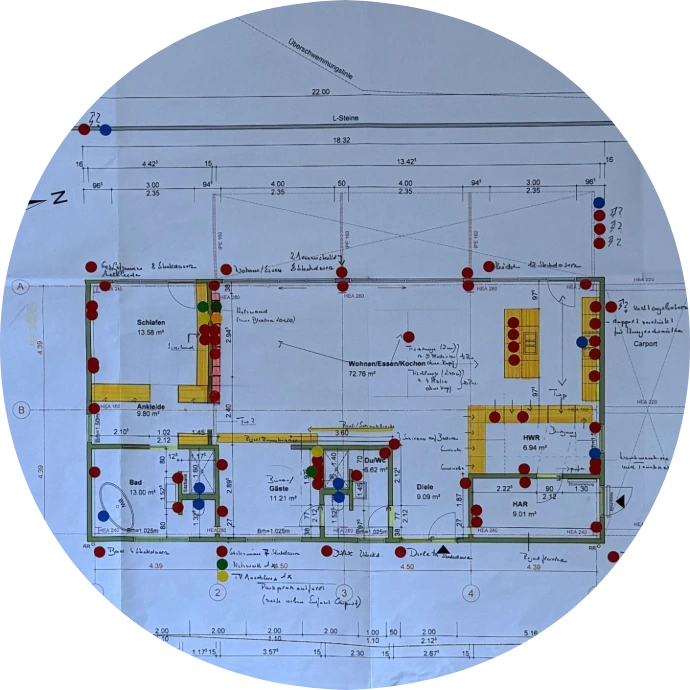

Unser eigenes Lofthaus haben wir zunächst ganz unkompliziert in PowerPoint entwickelt. Aus einer einfachen Idee entstand Schritt für Schritt ein durchdachtes Wohnkonzept mit einer Grundfläche von 18 × 9 Metern – individuell geplant und perfekt auf unsere Bedürfnisse abgestimmt.

Dauer: Individuell

2

Baugenehmigung

Mit einer sorgfältigen Planung wird aus der Idee ein genehmigungsfähiges Bauprojekt. Gemeinsam mit Deinem Architekten entstehen alle notwendigen Unterlagen für den Bauantrag und die spätere Ausführungsplanung.

So haben wir es gemacht:

Unser Architekt hat sämtliche Planunterlagen bis zur Ausführungsplanung erstellt und den Bauantrag vollständig beim zuständigen Bauamt eingereicht.

Dauer: ca. bis zu 3 Monate

3

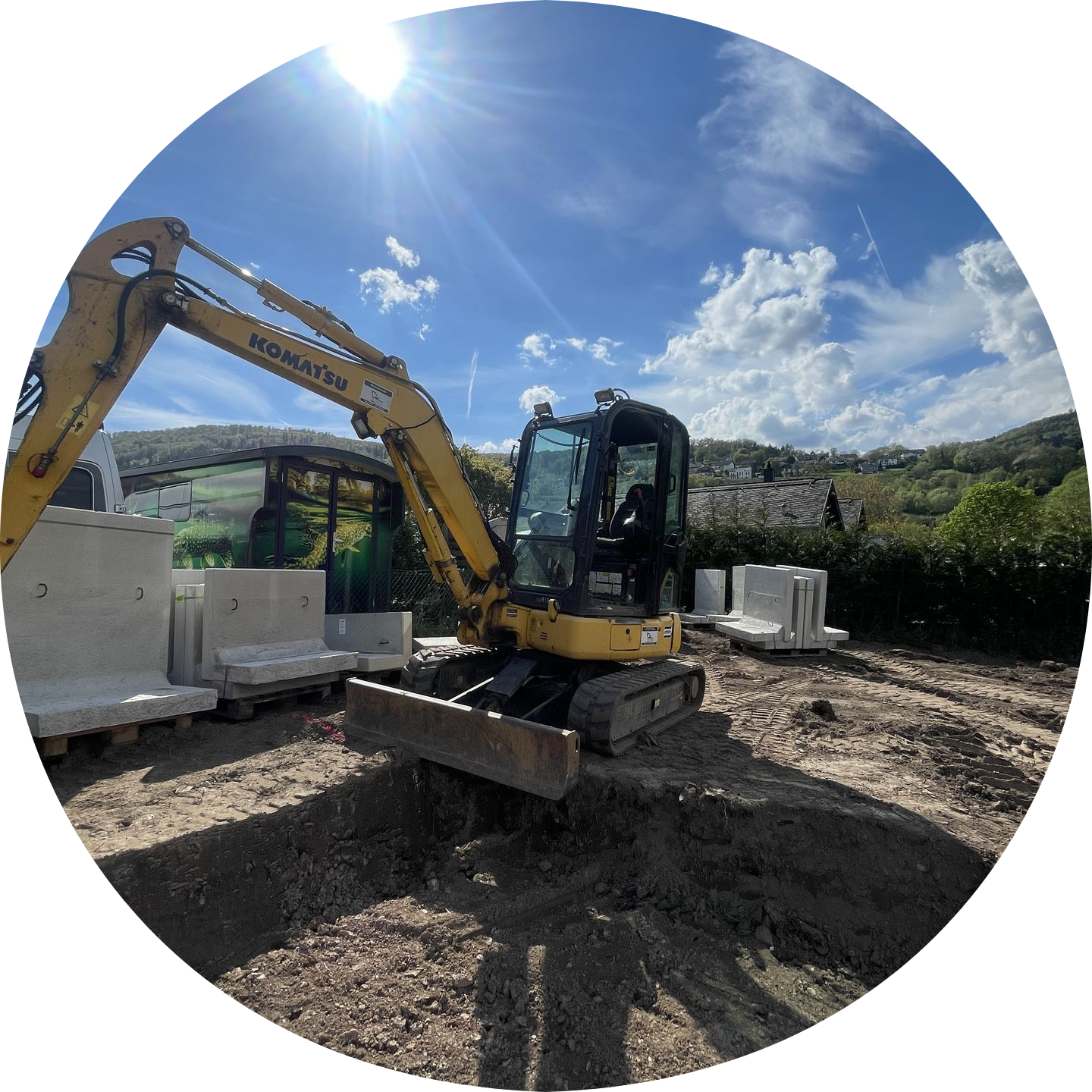

Erdarbeiten & Tiefbau

Jedes Grundstück ist einzigartig. Deshalb werden die Erdarbeiten individuell an die Geländesituation und die Anforderungen der Bodenplatte angepasst.

So haben wir es gemacht:

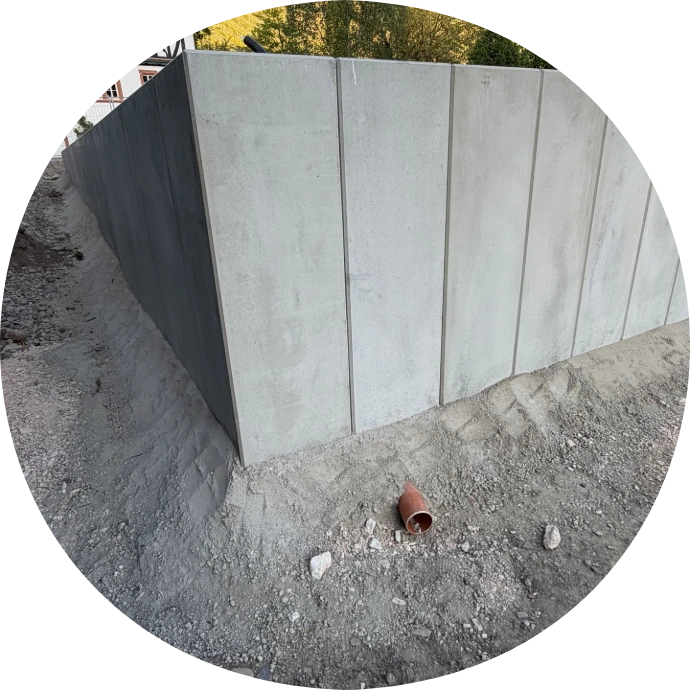

Da unser Grundstück ein starkes Gefälle aufweist, wurde zunächst auf Straßenniveau aufgefüllt. Zusätzlich entstanden rund 30 Meter Stützwände mit L-Steinen bis zu einer Höhe von 1,55 Metern – die Grundlage für eine ebene und sichere Baufläche.

Dauer: Je nach Grundstück ca. 2 Wochen

4

Bodenplatte & Heizung

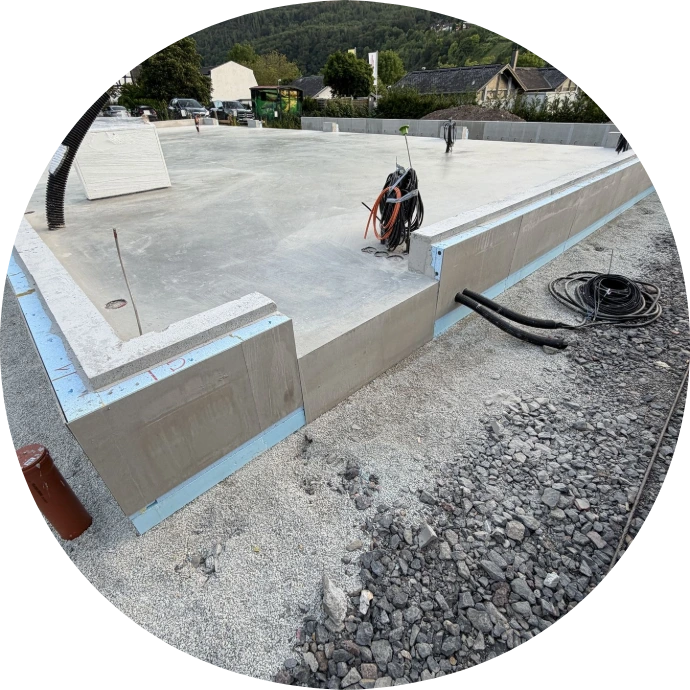

Die Bodenplatte bildet das Fundament Deines Lofthauses. Deshalb lohnt es sich, bereits jetzt alle Leitungen und technischen Details sorgfältig zu planen.

So haben wir es gemacht:

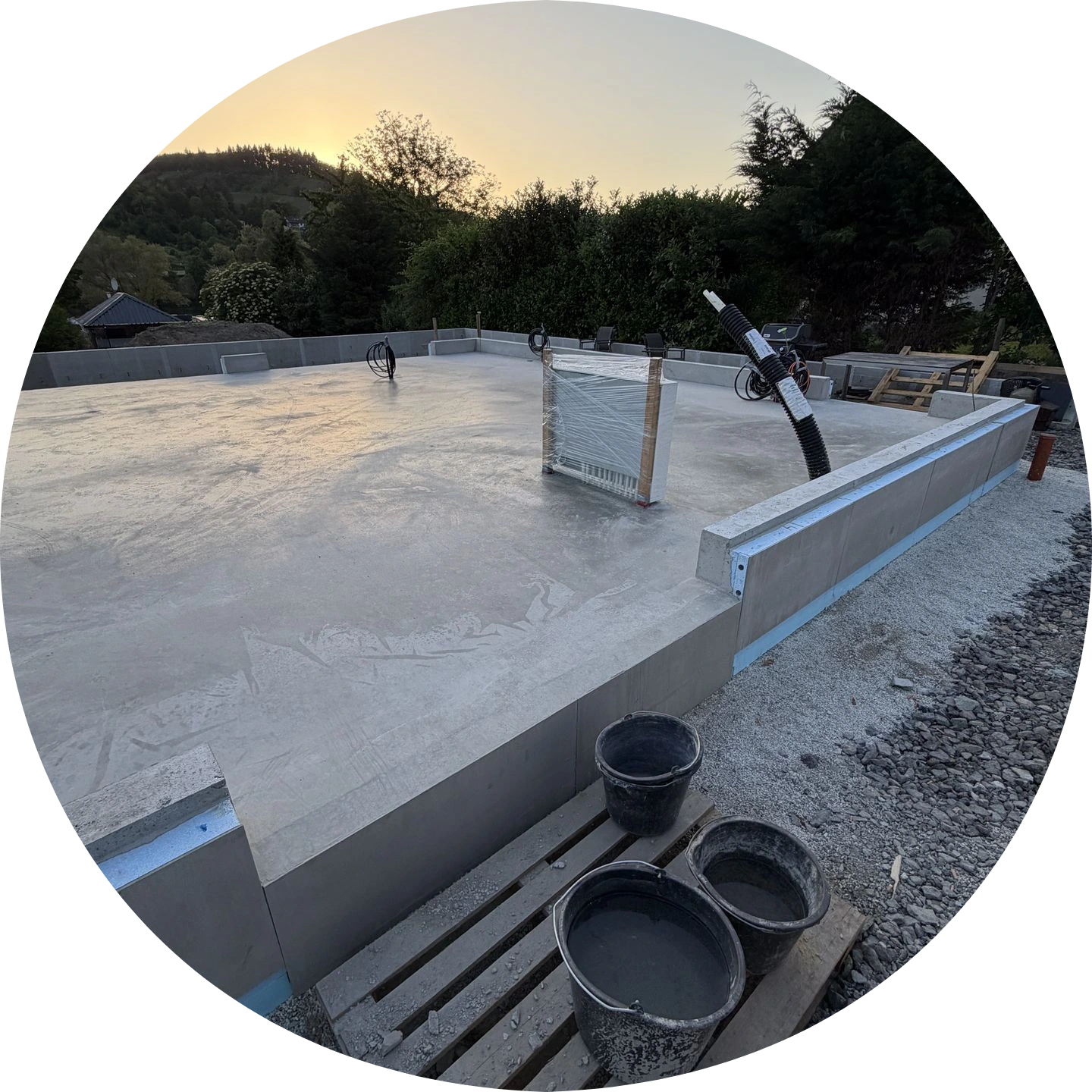

Wir haben uns für eine hochwertige Sichtbeton-Bodenplatte entschieden. Bereits beim Betonieren wurden die Fußbodenheizung, Abwasserleitungen, Leerrohre sowie Teile der Elektroinstallation integriert. Dadurch konnten spätere Arbeiten deutlich vereinfacht werden.

Dauer: ca. 5 Wochen inklusive Trocknungszeit

5

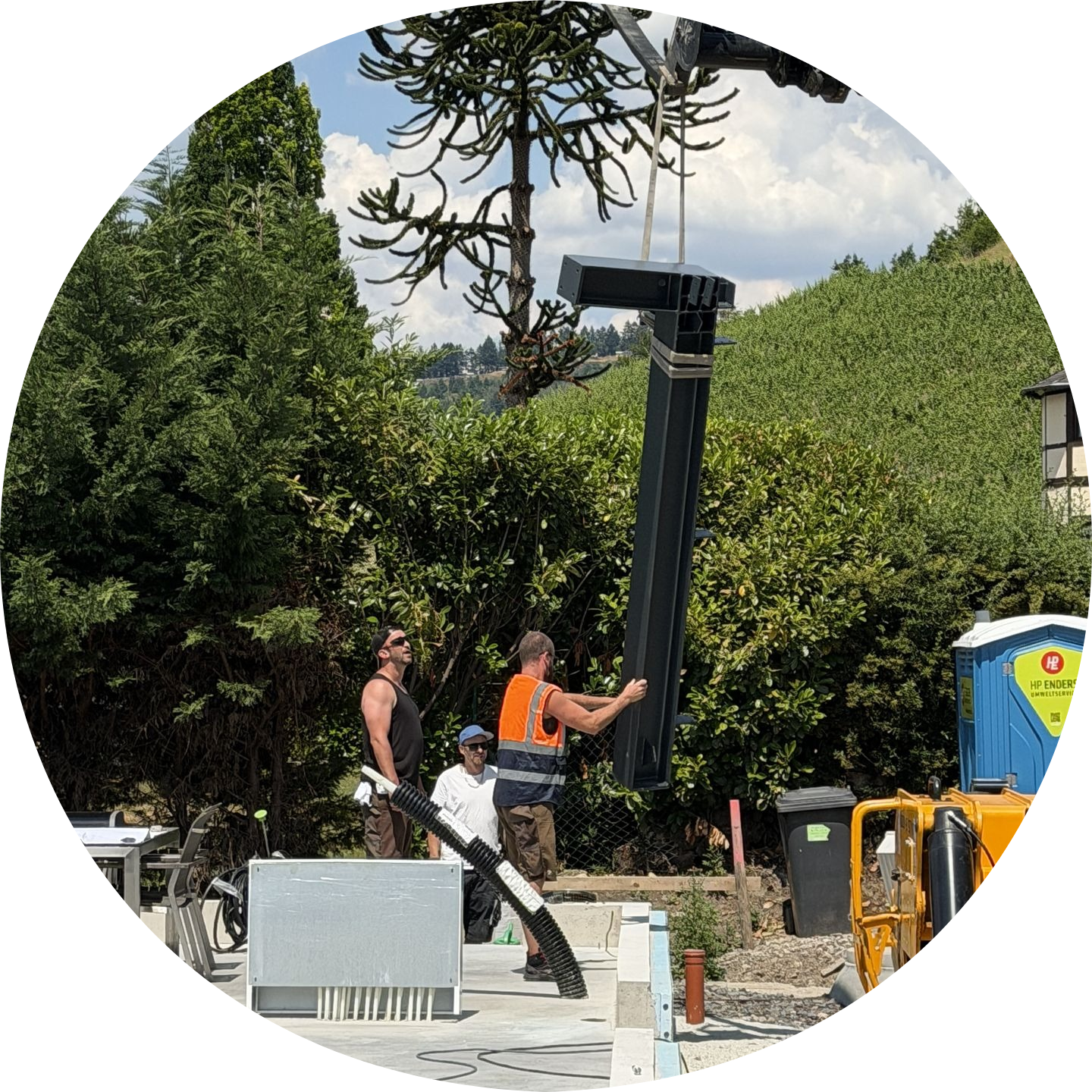

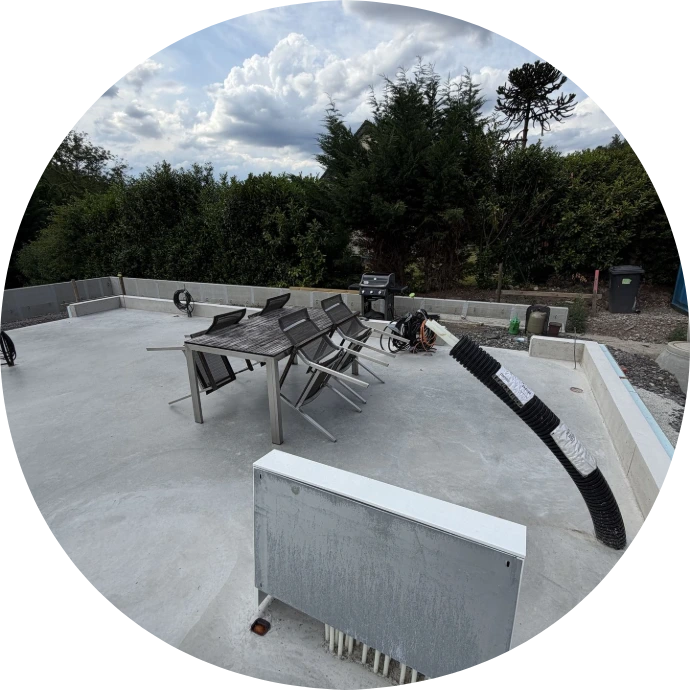

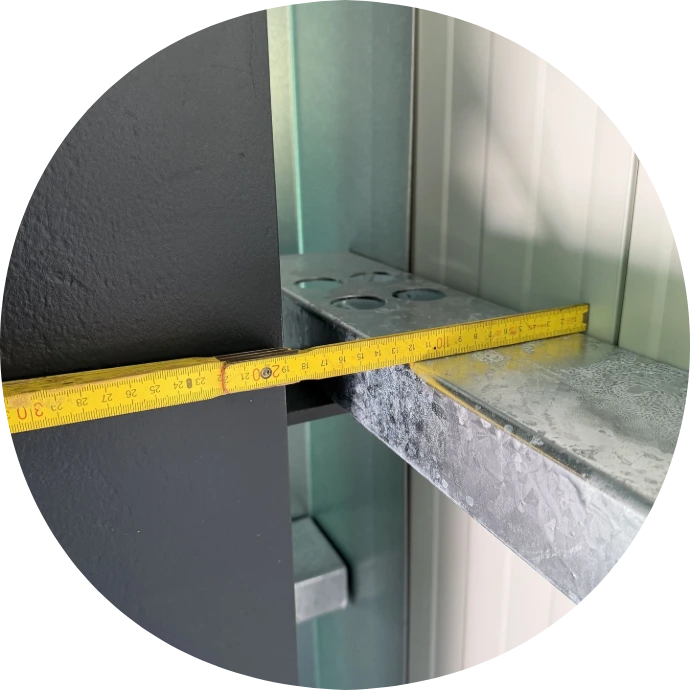

Lofthausbau

Jetzt wird aus der Planung sichtbar Realität. Die vorgefertigten Bauteile werden auf der Baustelle montiert und das Gebäude nimmt innerhalb weniger Tage seine endgültige Form an.

So haben wir es gemacht:

Unser Industriebaupartner übernahm die komplette Statik, Fertigung und Montage der Stahlkonstruktion sowie der Außenwände, Dachflächen, Fenster und Türen. Gerade diese industrielle Vorfertigung macht die Bauweise besonders präzise und effizient.

Dauer: ca. 1 bis 3 Wochen

6

Richtfest & Kleine Pause

Ein besonderer Meilenstein, der gefeiert werden sollte. Gleichzeitig ist jetzt der richtige Zeitpunkt, den bisherigen Baufortschritt zu überprüfen und die nächsten Ausbauschritte sorgfältig zu planen.

So haben wir es gemacht:

Nach der Fertigstellung der Gebäudehülle konnten Baustrom und Provisorien zurückgebaut sowie die endgültigen Hausanschlüsse vorbereitet werden.

Dauer: Ein paar schöne Stunden 😊


7

Trockenbau & Dämmung

Jetzt entstehen die Räume, in denen später gelebt wird. Wände, Dämmung und Raumaufteilung geben dem Lofthaus seinen individuellen Charakter.

So haben wir es gemacht:

Anstelle klassischer Trennwände kombinieren wir Trockenbau mit maßgefertigten, deckenhohen Schrankelementen. So entstehen zusätzliche Stauraumlösungen und gleichzeitig ein offenes Wohngefühl.

Dauer: geplant 1 bis 2 Wochen


8

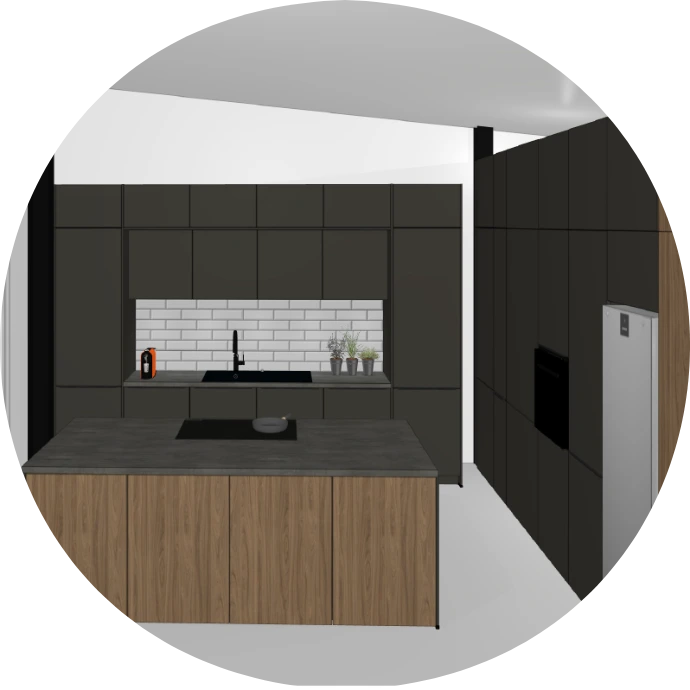

Küche & HWR

Mit der Küche beginnt das Lofthaus langsam zum Zuhause zu werden. Jetzt folgen die ersten sichtbaren Einrichtungselemente.

So haben wir es gemacht:

Wir haben uns bewusst für eine offene Wohnküche entschieden. Direkt dahinter befindet sich ein clever geplanter Hauswirtschaftsraum, der nahezu unsichtbar in die Schrankanlage integriert wird.

Dauer: geplant ca. 1 Woche

9

Elektro & Solar

Eine moderne Elektroplanung schafft die Grundlage für Komfort, Energieeffizienz und zukünftige Erweiterungen.

So haben wir es gemacht:

Bereits in der Bodenplatte wurden zahlreiche Leerrohre und Leitungen verlegt. Dadurch konnten Steckdosen, Beleuchtung und Anschlüsse sowohl im Innen- als auch im Außenbereich flexibel geplant werden.

Dauer: geplant 1 bis 2 Wochen

10

Heizung & Sanitär

Ein angenehmes Raumklima beginnt mit einer durchdachten Heizungs- und Sanitärplanung.

So haben wir es gemacht:

Wir setzen auf eine Luft-Wasser-Wärmepumpe von Buderus in Kombination mit einer Fußbodenheizung. Zusätzlich ermöglicht das System eine Kühlung der Bodenfläche in den Sommermonaten und sorgt so ganzjährig für hohen Wohnkomfort.

Dauer: geplant 1 bis 2 Wochen

11

Außenanlagen

Erst die Außenanlagen machen aus einem Haus ein Zuhause. Wege, Garten und Terrasse schaffen den perfekten Rahmen für das Wohnen im Freien.

So haben wir es gemacht:

Nach Abschluss des Innenausbaus wird das Grundstück zunächst modelliert und mit Mutterboden vorbereitet. Die endgültige Gestaltung erfolgt Schritt für Schritt – passend zu unseren Erfahrungen und Ideen während des Einzugs.

Dauer: Erste Arbeiten ca. 2 Tage

12

Einzug

Der schönste Moment des gesamten Projekts: Aus einem Bauprojekt wird ein Zuhause. Jetzt beginnt der Alltag in einem Haus, das genau nach den eigenen Vorstellungen entstanden ist.

So haben wir es gemacht:

Mit dem Einzug endet unser Bauprojekt jedoch nicht. Wir werden unsere Erfahrungen, Ideen und Optimierungen weiter dokumentieren und mit allen teilen, die den Traum vom eigenen Lofthaus verwirklichen möchten.

Dauer: Unbezahlbar. 😊
